【人民日报】阿坝—成都东1000千伏特高压交流工程全线组塔完成

发布日期:2026-06-29浏览次数:1083

6月22日,随着四川阿坝藏族羌族自治州理县境内3标段L045号塔末尾一段塔材就位、螺栓紧固完成,阿坝—成都东1000千伏特高压交流工程末尾一基铁塔组立完毕。这标志着该工程全线铁塔组立任务圆满结束,全面转入导线架设阶段。

【人民日报】阿坝—成都东1000千伏特高压交流工程全线组塔完成

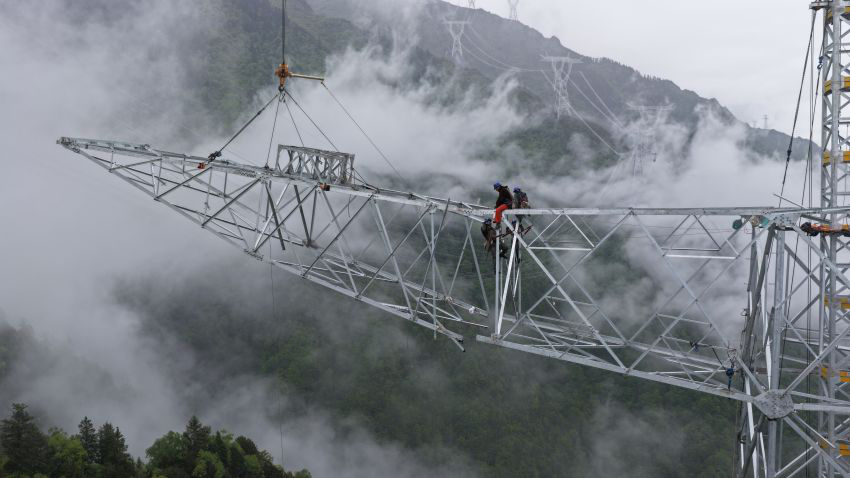

阿坝—成都东1000千伏特高压交流工程1标现场,作业人员正在实施陡峻山地铁塔分段横担滑移吊装。

阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,途经阿坝、绵阳、德阳、资阳4市(州),线路全长734.8千米,新建铁塔1400余基。工程沿线地形地质条件复杂,山地峻岭占比超六成,其中“刀背梁”等险峻地形多达80余处,塔基坡度达55度。全线海拔3000米以上的铁塔共186基,施工难度很大。

针对部分索道架设困难的塔位,国网四川建设公司引入直升机运输,仅需5分钟即可完成2吨物资转运,有效克服了地形障碍,既大幅提升了运输效率,大限度减少了对高原生态的扰动。“直升机运输实现了‘点对点’投送,是破解高原施工物资保障瓶颈的关键一招。”工程业主项目执行副经理王伟介绍。

【人民日报】阿坝—成都东1000千伏特高压交流工程全线组塔完成

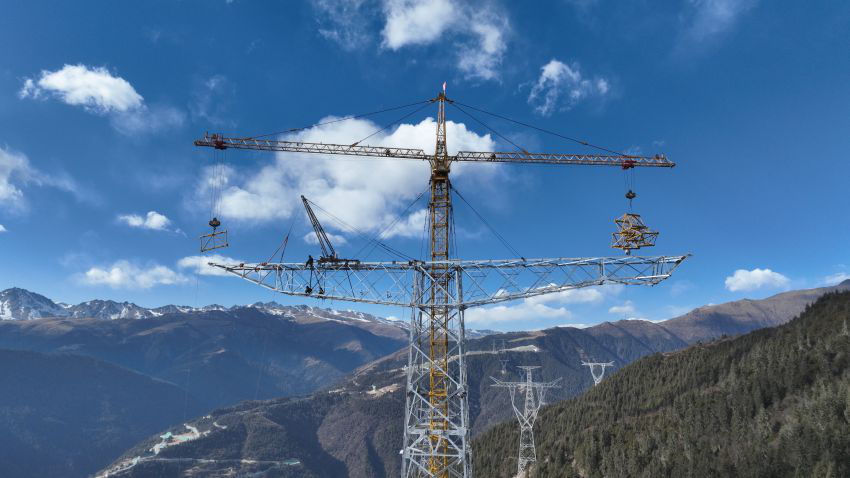

阿坝—成都东1000千伏特高压交流工程建设现场作业人员正在组立铁塔。

在组塔环节,项目团队探索应用陡峻山地铁塔分段横担滑移吊装新技术,通过“吊装一段、前移一段、递进组装”的步进式作业模式,实现了横担的拼装,不仅适应了高山峡谷的特殊环境,提升了超长横担组装的安全水平。

坝—成都东1000千伏特高压交流工程预计于2026年底建成投运。届时,阿坝通道送出能力将提升一倍以上,有力满足川西地区未来新能源的送出需求,为成渝地区双城经济圈建设提供坚强可靠的电力保障,对推动四川清洁能源转化为经济具有重要意义。
